什么是智能垂直滑动窗
1. 什么是智能垂直滑动窗;
2. 效果展示;
3. 施工工艺。
一、什么是智能垂直滑动窗?
1、定义
智能垂直滑动窗是指上端开启扇垂直滑动启闭,当窗户开启时,滑动扇通过窗内侧的变轨向室内滑动开启,并且可以在开启范围内任意停止;关闭后通过Z字形变轨,使开启扇与下端固定在同一平面内的多边线性锁紧形式的新型窗户。
2、优点
1)自动化:滑动窗全自动开启系统,实现全自动开启/关闭/可以连接智能家居(小爱同学/天猫精灵/小度)
2)智能化:突遇刮风下雨天气,窗体能通过风感/雨感传感器自动关闭或开启窗扇;
3)通风科学化:开启扇设置在墙体1/2以上,顺应热气流上升规律,通过空气对流让室内空气交换的更快/通风面积远大于高位悬窗/高位排风使空气流通更高效的同时,避免了风直接吹向人体,更加健康;
4)空间布局合理化:窗体设计上仅一个中梃,区分于传统窗复杂的边框,视野面积更大更辽阔/与窗帘及遮阳完美结合,不占用建筑室内及室外任何空间;
5)安全化:在工程建筑中断电后手动开启UER紧急开启按钮,能在3秒内打开逃脱/开启扇高度超过儿童身高,不易翻越,解决孩童爬窗的风险/开启扇选用内开启设计,避免开启时坠落情况发生;
6)人性化:可实现开关、遥控器、手机、电脑终端多种人性化远/近距离的控制方式,即使远在千里之外,也可随时遥控开关窗。
3、智能垂直滑动窗VS传统窗户
1)推拉窗:封闭效果不佳/有效排烟面积小/易翻越/锁点单一/安全性能差;
智能垂直滑动窗:封闭效果好/全开式开启扇有效排烟面积达100%/开启扇同固定扇闭合时在同一平面上,窗体在同一水平线,关闭视觉呈现更加简约平整/不易翻越/线性锁紧设计,外部无把手,无法撬动;
2)平开窗:外开窗存在室外掉扇现象,易发生安全事故/内开窗开启时占用室内面积,与窗帘等互相干涉/开启后有棱角,易碰伤/两点锁紧结构,抗风压及密封性能一般;
智能垂直滑动窗:垂直滑动开启,不存在掉落、占用空间问题/无磕碰隐患/开启扇的通风面积是平开窗的3倍以上,打破复杂的窗框设计结构,极简边框大面屏视野,更加开阔;
3)悬窗:开启后受风压影响易破坏及坠落,操作不便并受到空间限制的影响,通风速度及排烟量受限;
智能垂直滑动窗:科学排烟,上开启方式迎合气流上升原理,加速空气循环速度,相比悬窗接收新的空气面积更大,能将浑浊气体迅速排出/开启扇完全隐藏于固定扇后侧,减少了五金件抗风压的受损程度。
4、价格
智能垂直滑动窗,相比传统窗通风排烟面积更大,如:一个要求通风量为90㎡的建筑需要的悬窗的个数约为64樘,而用智能垂直滑动窗29樘就能完全满足通风量的要求。
与窗有关的各部分,如智能传动系统及软件应用、五金件、型材、胶条、设备、加工工艺、专利核心技术等全部包含于一体,综合评估窗的安全性、智能性、实用性、美观性要高于同行业其他产品。根据用户所选配置不同,价格也不相同,一般在5000—10000元/樘左右。(价格仅供参考,具体价格根据当地市场情况而定)
二、效果展示
1、卧室
2、阳台
3、客厅
4、书房
三、施工工艺
智能垂直滑动窗不仅技术含量高,外观也非常精美。这么高端的窗户,安装技术要求应该很高吧?其实不是的,智能垂直滑动窗虽然是高科技产品,但其安装工艺并不是那么复杂,这也是其优点之一。下面就一起来看看智能垂直滑动窗的安装工艺吧。
1、施工前准备
1)洞口要求
安装前,必须先对洞口进行检查,应保证窗体与预留洞口间距2-3cm内。若间距大于3cm,需用C20细石混凝土加镀锌钢网浇筑,7天后,方可进行窗体安装。检查是否有障碍物影响安装。
2)材料进场验收控制要点

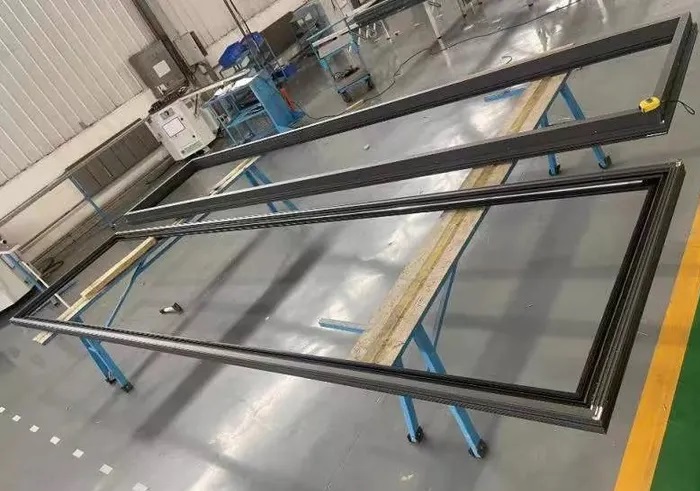

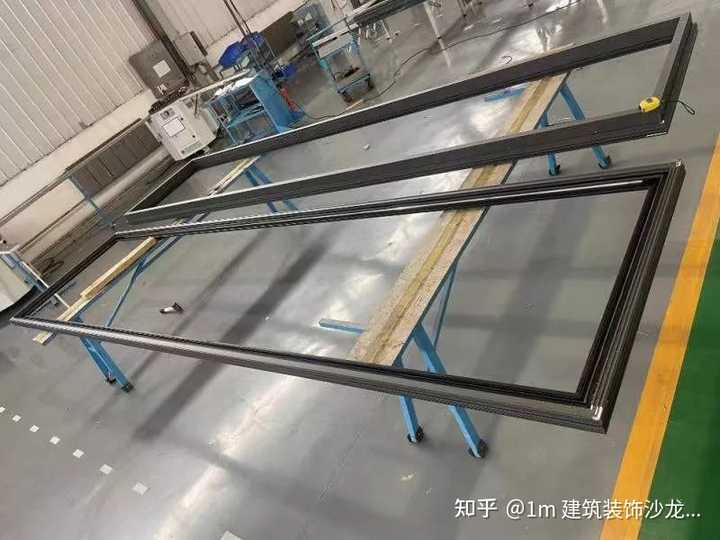

a.窗体:窗体主材用料厚度、颜色、尺寸等必须符合设计要求,检查合格证、质保书或有效期内的检测报告是否齐全;
b.玻璃:对应的窗体玻璃,应检查尺寸、颜色、厚度等,均应符合要求,中空玻璃是否雾化漏气;
c.配件:检查窗配件、五金件数量是否足够,并检查合格证、质保书或有效期内的检测报告是否齐全。每樘窗配件需求量(一般情况下):自钻自攻钉(5.5mm*45mm,20个)、结构密封胶(500ml,2支)、胶条(玻璃外边尺寸之和)、玻璃垫块(300mm间距)、玻璃限位块(4块)、调整块(8块)、扣盖若干。
3)施工工具准备
手枪钻、橡皮锤、卷尺、水平仪六方头(8的)、壁纸刀、开口扳手、直角尺。
2、窗体安装
1)上墙前对窗体进行复查,如发现有组装不合格,或有严重碰、划伤、缺少附件等情况应及时加以处理;
2)根据图纸及窗扇的开启方向,确定窗体的安装位置,并把窗体装入洞口,并使其上下框中线与洞口中线对齐,安装时应采取防止窗变形的保护措施;
3)窗体基本对齐洞口后,利用调整块调整窗体垂直度、水平度及直角度;
4)窗体位置、角度调整好之后,用5.5*45mm自钻自攻钉固定;

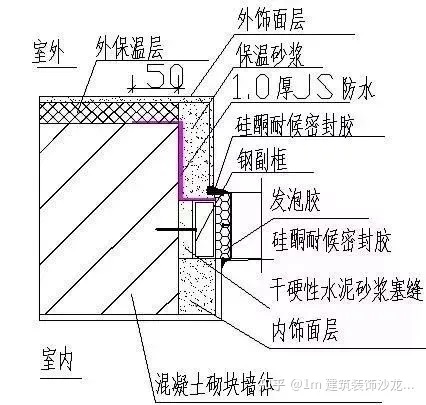

5)窗体固定牢固后,窗体室外侧的四周要用密封胶密封处理。
窗体安装注意要点:
a.窗体水平垂直误差要求<2mm,安装完毕后应检查窗体是否在安装过程中受损;
b.自攻螺钉要拧紧,固定到位,窗体固定牢固;
c.窗体外侧密封严密,密封胶无漏点。
3、玻璃安装
1)窗体安装完成后,先在窗框内放置玻璃垫块及玻璃限位块;
2)玻璃垫块及限位块放好后,再安装玻璃,玻璃安装时要注意玻璃表面清洁无污染;
3)安装玻璃压线及密封胶条,安装前应检查压线及胶条有无破损,有破损的应及时更换;
玻璃安装注意要点:
a.玻璃表面需完好无划痕;
b.外侧胶条无脱落现象,密封严密;
4、滑动扇调试
窗户安装完毕后,接通电源,按下开关,启闭运行调试滑动扇,检查滑动扇上升、下降、停止状态下是否正常,关闭状态下是否存在缝隙等问题,如出现问题应及时解决,保证运行正常。
滑动扇调试注意要点:
a.滑动扇两边高度误差必须<1mm;
b.滑动扇左右间隙误差<1-3mm;
c.各种控制滑动扇启闭运行方式均应可靠有效。
5、附件安装
窗附件必须安装齐全、位置准确、安装牢固,开启或旋转方向正确、启闭灵活、无噪声,承受反复运动的附件在结构上应便于更换。
6、淋水试验
窗户安装完毕且防水密封后,应做淋水试验,以检验窗的渗漏情况。
1)淋水试验材料选择:

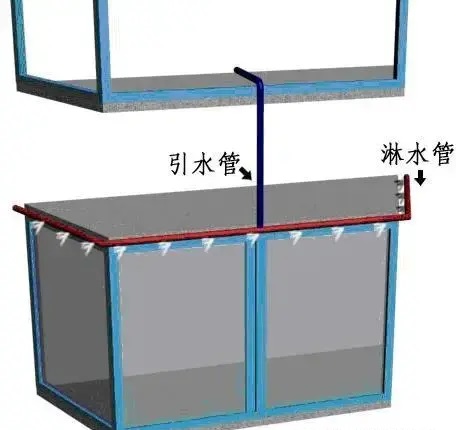

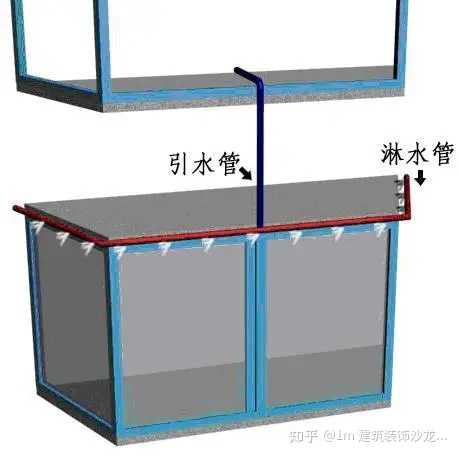

挂墙淋水线管宜采用Φ25 PPR管(或PVC管、透明软管等),用3mm钻头在管上沿直线钻孔、孔距80-100mm,每根淋水管各设置两排喷淋孔,方向成90°(分别斜向下45°及斜向上45°)“喷嘴”对着窗体,在被检表面形成连续水幕;
2)淋水试验用水应符合《混凝土用水标准》(JGJ63)的规定,淋水试验水流量为4L/min.㎡,且淋水时间不少于6小时;
3)淋水试验原则上采用从上而下分段试水;
4)淋水管应根据淋水面的形状、大小确定尺寸;每三层布置一道横向淋水带。对有挑檐的或外窗内凹于外墙10cm以上的立面,应增设或每层设置淋水管;
5)在喷水点增设压力表,确保淋水管0.3MPa的压力;水压不够时,应采取加压等措施,保证淋水检验正常进行;
6)对于“台风”地区或降雨量较大的地区,宜采用压力喷枪试验,试验水压不小于210KPa,在喷嘴距离喷淋位置30cm的位置处,从窗外垂直地向试验部位连续喷水,喷嘴沿着试验部位进行来回移动,移动的速度为5分钟测试塞缝长度约1.5m,试验时间不少于30min。喷水试验部位包括但不限于:
a.窗框四周与墙面的接缝;
b.窗框与窗扇间;
c.横梃、竖梃位置;
d.玻璃与型材之间。
小结
以上就是智能垂直滑动窗的施工工艺了,智能垂直滑动窗作为一款整体性的窗户系统,以独特的上开启设计和智能化配置,越来越受到广大消费者的青睐。未来智能垂直滑动窗必将引领智能窗户的潮流,成为万千家庭窗户的标配。小伙伴们,对此你怎么看呢?欢迎留言告诉小编你的看法!

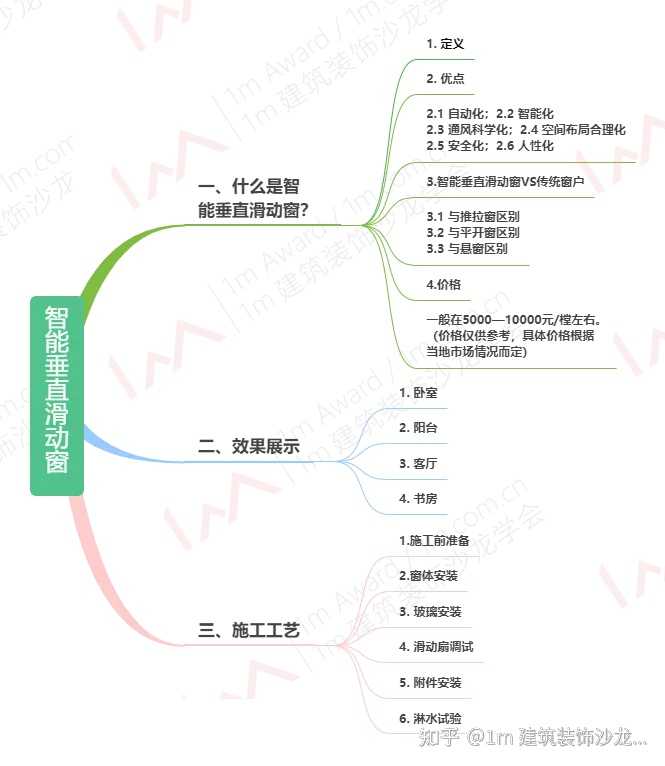

好了,今天的内容就讲到这里了,小伙伴们要是有什么问题,可以留言告诉小编,小编为您解决。最后还是用一张思维导图总结一下今天的重点:
